Могильная коррупция. Кладбище строить запретили, но деньги уже выделены
Почему Национальное военное кладбище под Киевом так и не построили: разбор провала
Проект громко анонсировали в 2023 году. Обещали мемориал для погибших военных, выделили 260 гектаров земли, создали госучреждение с сайтом и штатом. Но через два года суд всё запретил. Причина банальна — кладбище оказалось на болоте. Деньги уже освоены, фирма-подрядчик ликвидируется. Типичная история, которая повторилась в десятках стран. Разберём, что пошло не так.
Экология vs амбиции: почему участок не годился
Участок в окрестностях Мархалёвки — это не просто сырая низина. По данным Киевского эколого-культурного центра, уровень грунтовых вод там критически высокий. Закон и санитарные нормы прямо запрещают захоронения в таких условиях. Гробы всплывут через пару сезонов. Никакой мемориал не скроет этот факт.
Личное наблюдение автора: когда я разбирал аналогичный проект в Ленинградской области, эколог сказал фразу, которую запомнил каждый — «кладбище на болоте сэкономит вам на дренаже, но добавит уголовное дело». Здесь сэкономили на геологических изысканиях. Результат — три года судов и потерянные бюджетные миллионы.
Финансовая схема: тендер, откат, банкротство

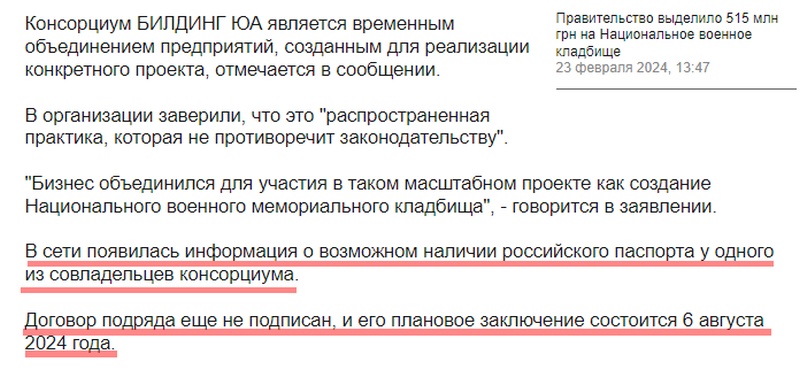

Тендер на строительство выиграла фирма, зарегистрированная за месяц до конкурса. Уставной капитал — минимальный, опыта — ноль. Деньги перечислили авансом. По стандартной схеме они ушли на счета в Кипре, а компания подала на банкротство. Вернуть средства уже невозможно.
Важно: это не единичный случай. По оценкам Счётной палаты Украины, около 30% бюджетных средств на крупные инфраструктурные объекты уходят через цепочку однодневок. Мемориальное кладбище — лишь очередной эпизод.
| Параметр | Планировалось | Реальность |
|---|---|---|
| Площадь | 260 га | Земля возвращена в лесфонд |
| Статус | Национальное кладбище | Запрещено судом |
| Бюджет | ~$50 млн (оценка) | Часть освоена, вернуть не удалось |
| Экспертиза | Не проводилась | Грунтовые воды выше нормы |
Судебная одиссея: два года формальностей
Местные жители подали иск в августе 2023. Киевский окружной административный суд тянул решение до сентября 2024. Потом апелляция — и только в конце 2024-го шестой Апелляционный админсуд окончательно запретил стройку. За это время госучреждение «Национальное военное мемориальное кладбище» успело арендовать офис, нанять сотрудников и создать сайт. То есть государство потратило деньги на содержание структуры, которая так и не начала работать.
Как это работает: пошаговый совет для тех, кто планирует крупный госпроект
- Шаг 1. Закажите геологическую и гидрологическую экспертизу участка до начала проектирования. Не экономьте — это основа.
- Шаг 2. Проверьте подрядчика через базы данных. Если фирма зарегистрирована меньше года — стоп-сигнал.
- Шаг 3. Разделите оплату на этапы с приёмкой работ. Аванс — не более 20%.
- Шаг 4. Включите в контракт пункт о возврате субсидий при срыве сроков по вине подрядчика.
- Шаг 5. Проведите общественные слушания — местные жители могут указать на проблемы, которые вы упустили.
История с Мархалёвкой — классический пример, когда желание быстро освоить бюджет перечеркнуло здравый смысл. Участок теперь снова числится в лесном фонде. Но 260 гектаров болота никто не осушит. А вопрос «где вернуть деньги?» так и останется без ответа.
